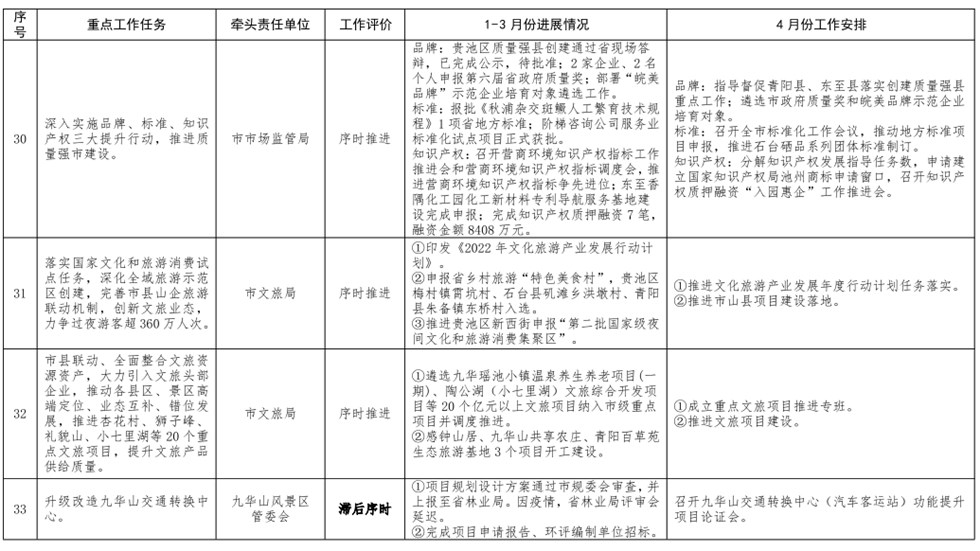

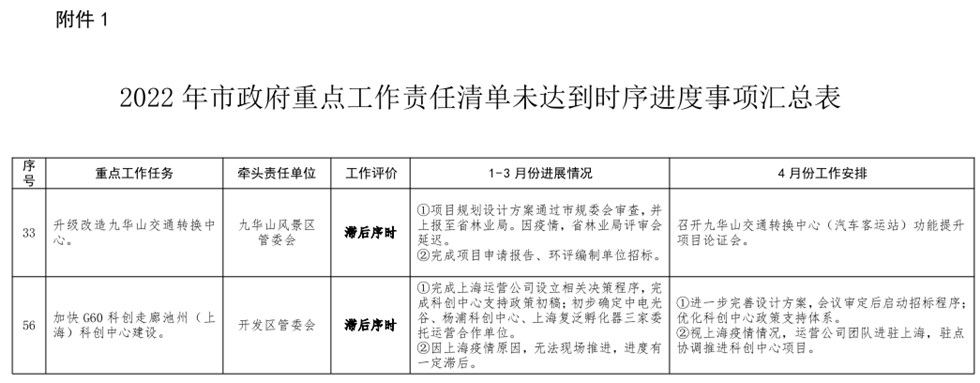

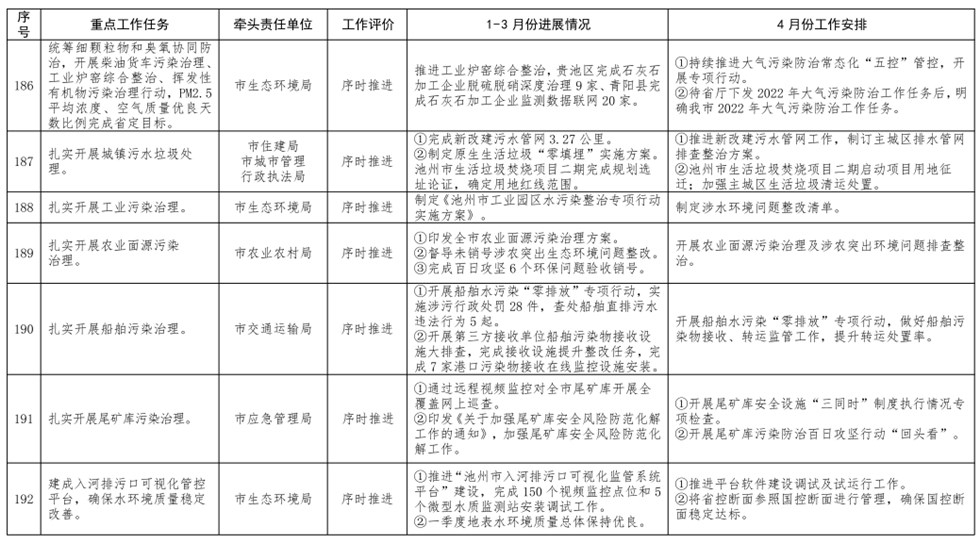

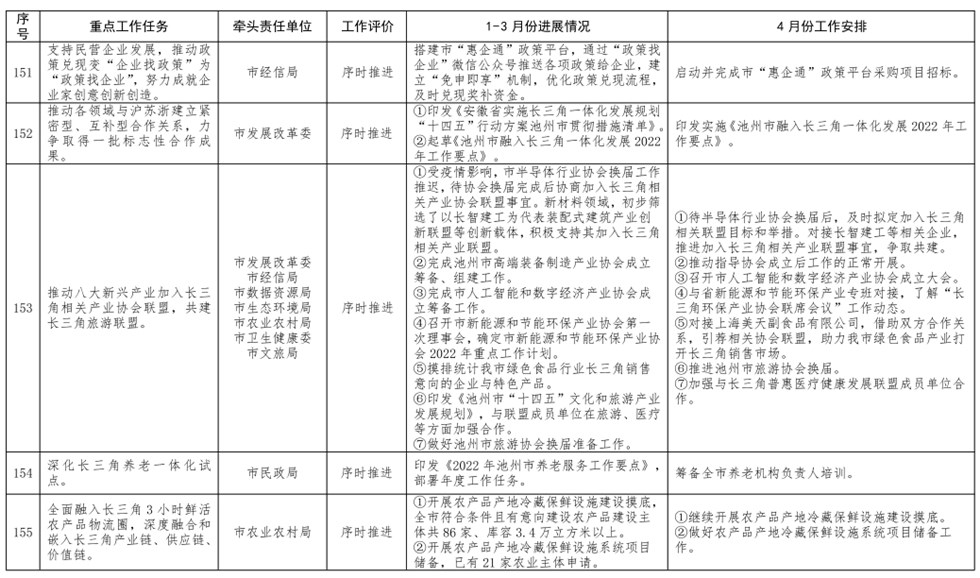

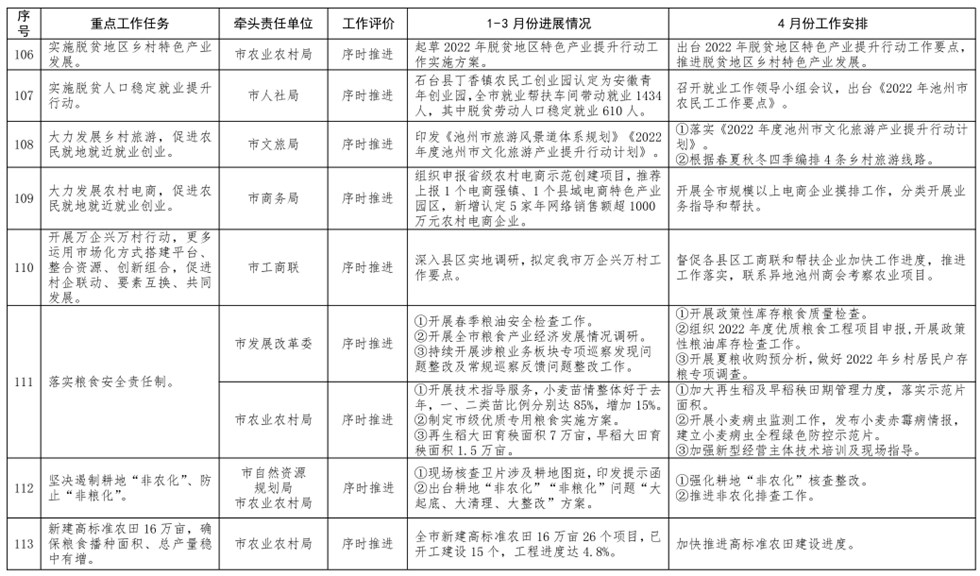

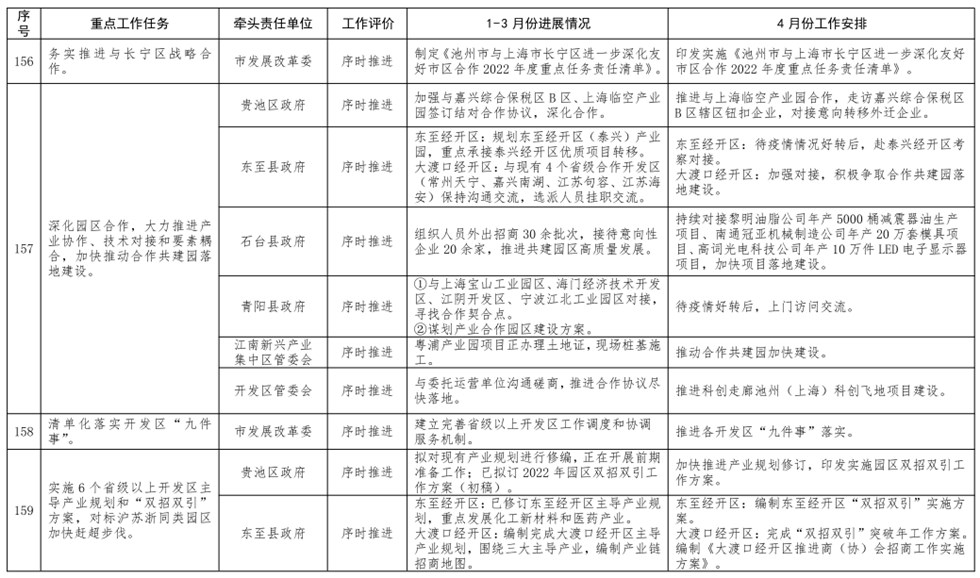

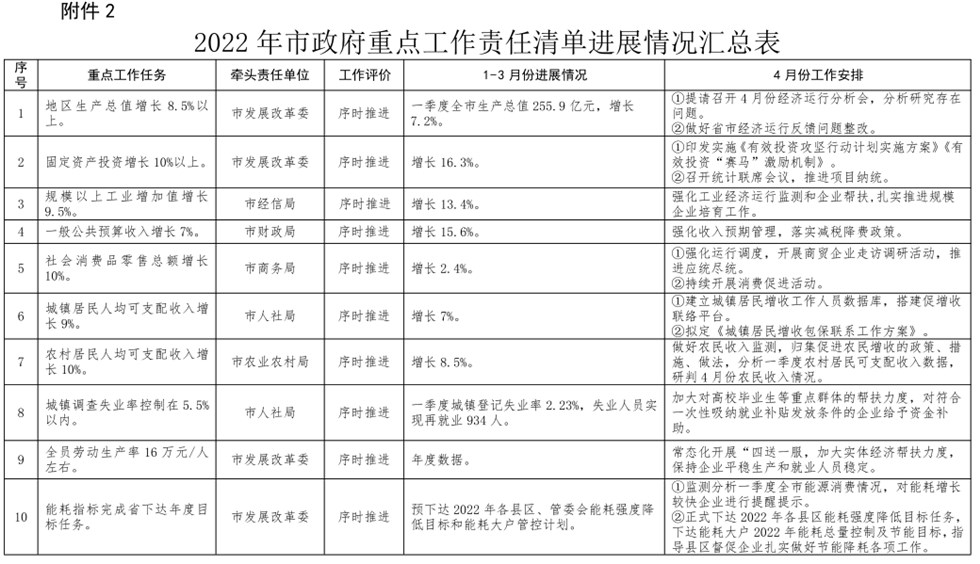

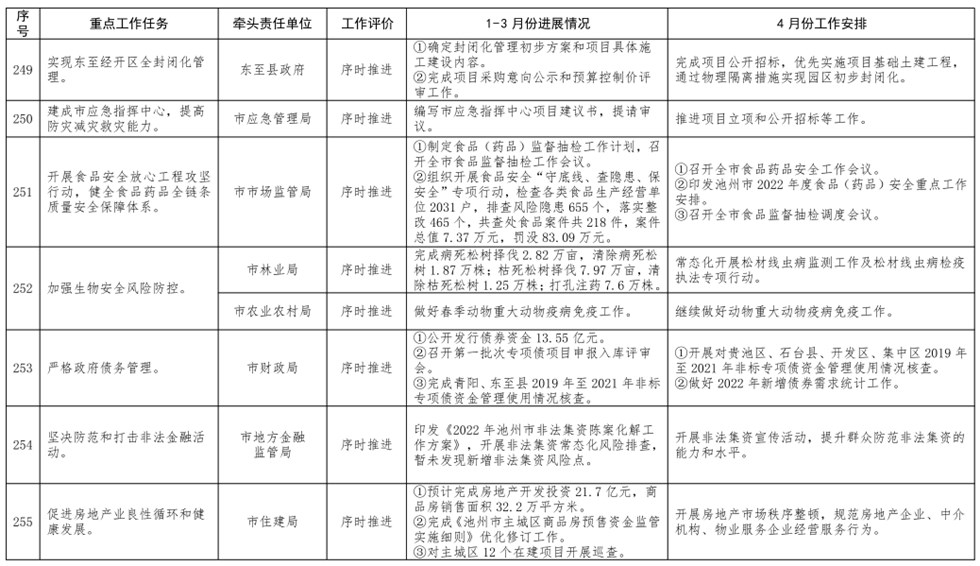

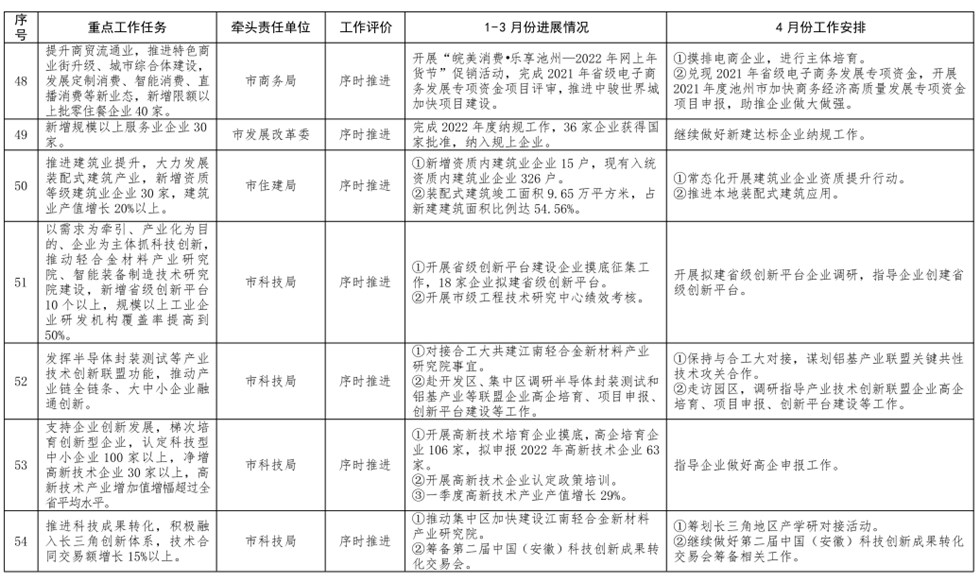

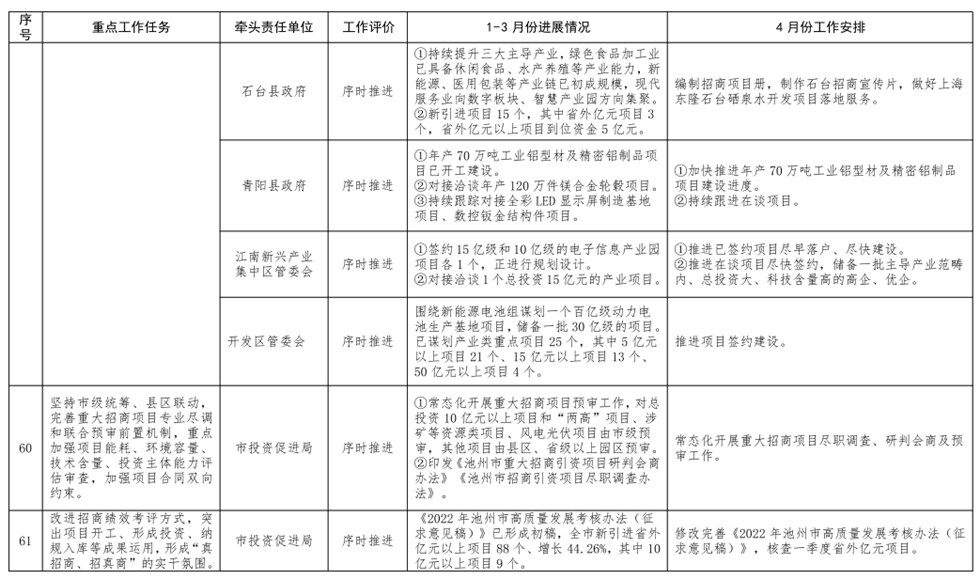

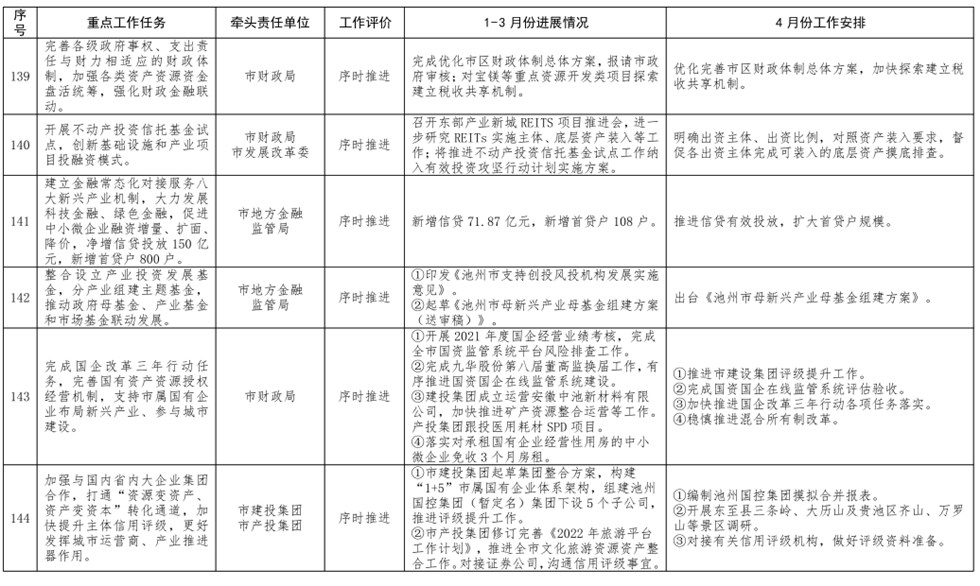

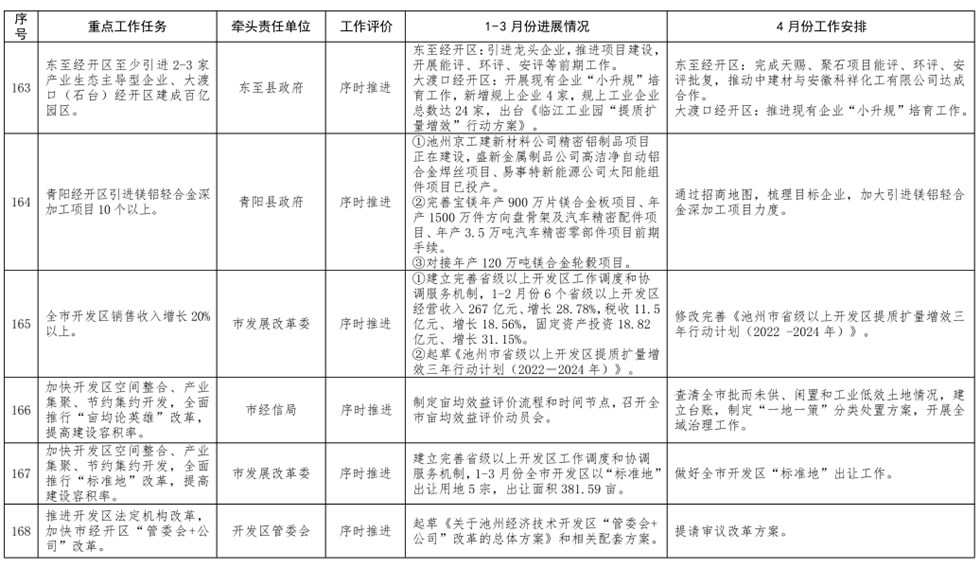

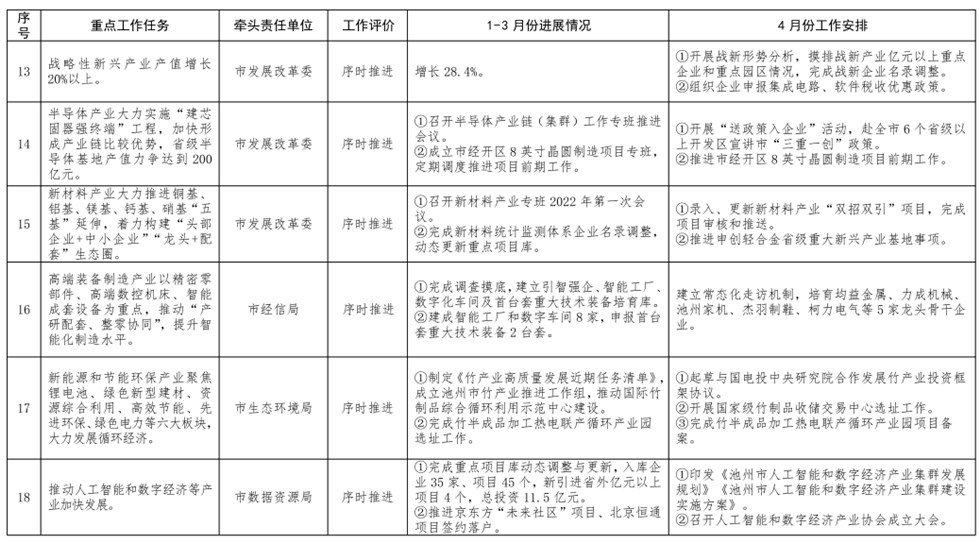

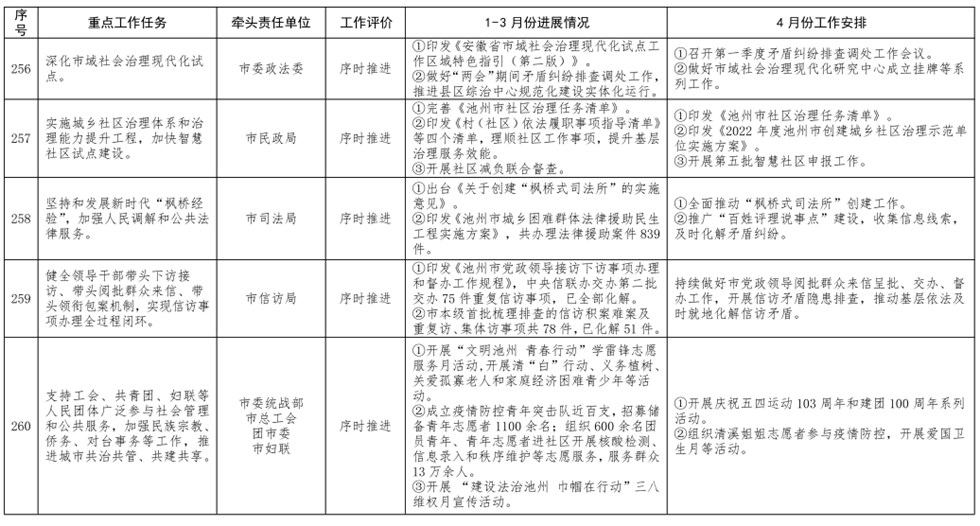

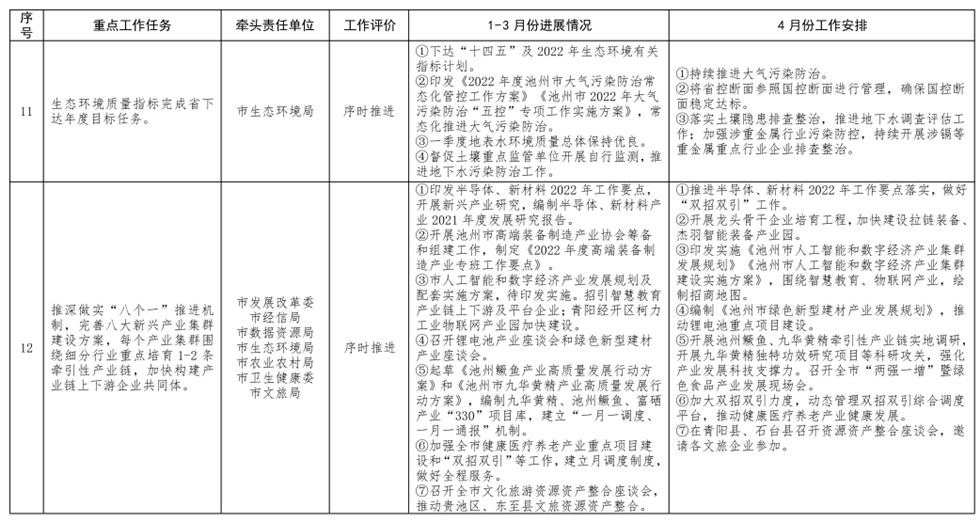

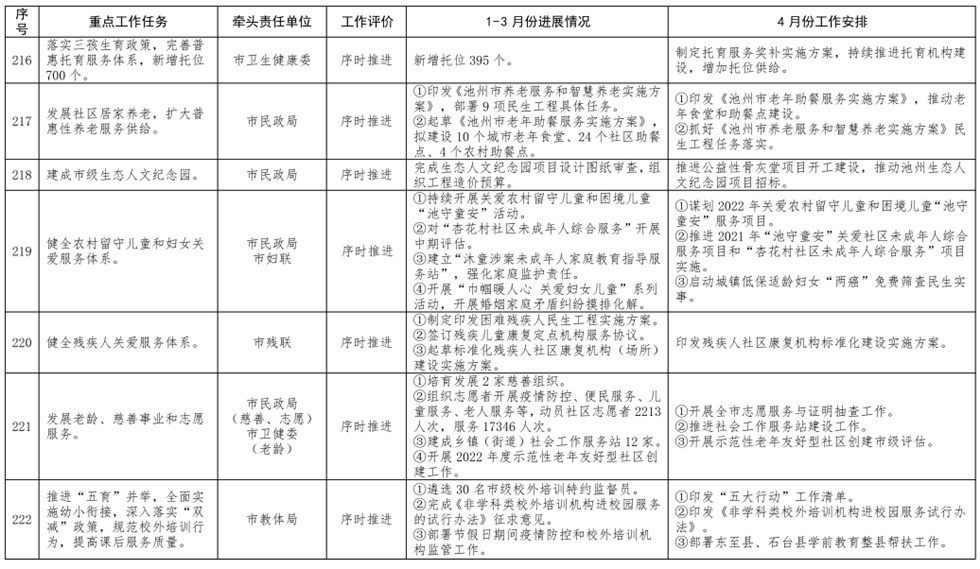

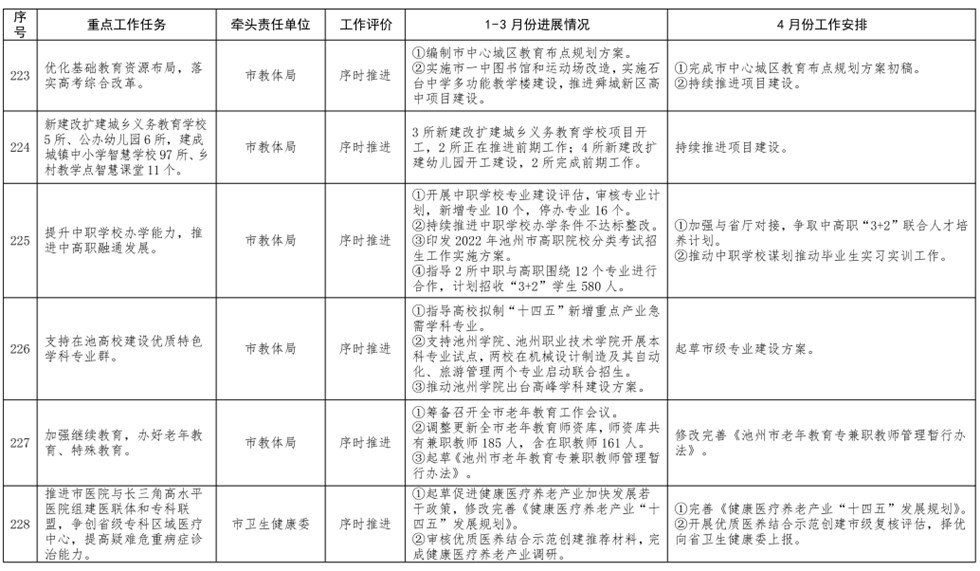

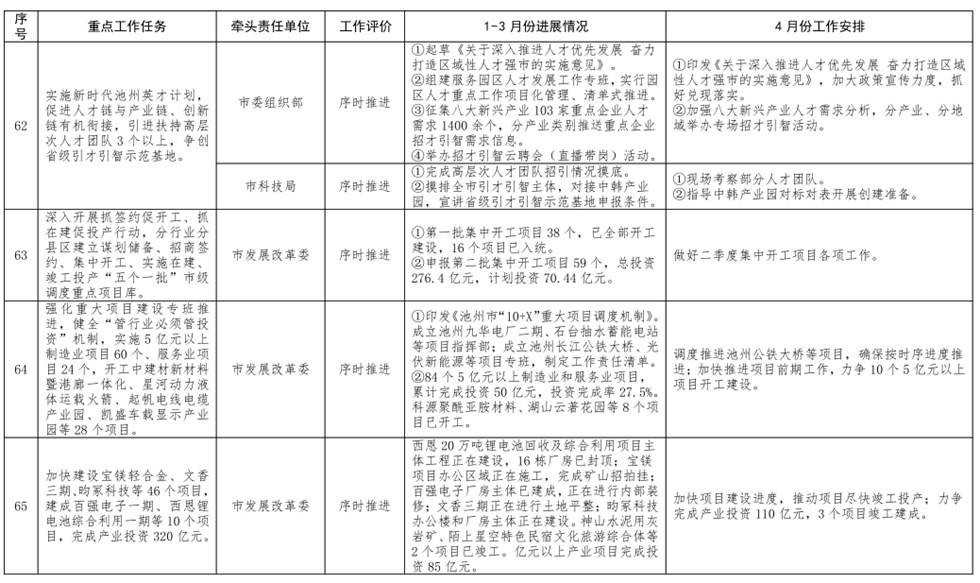

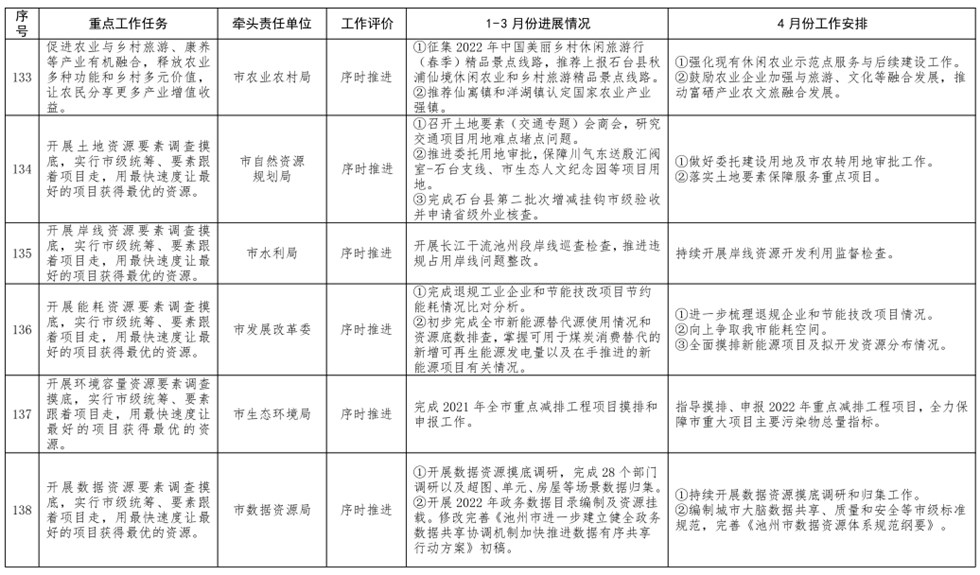

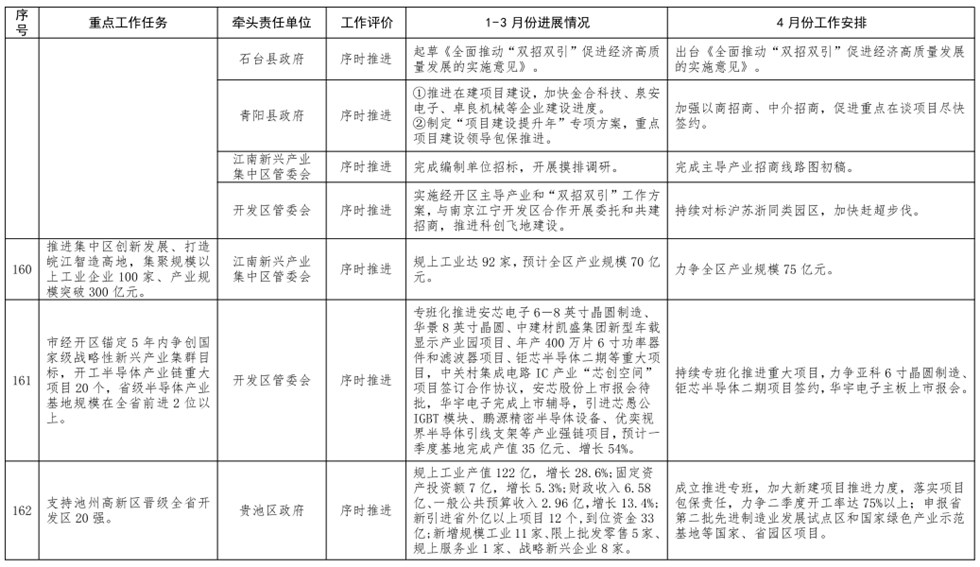

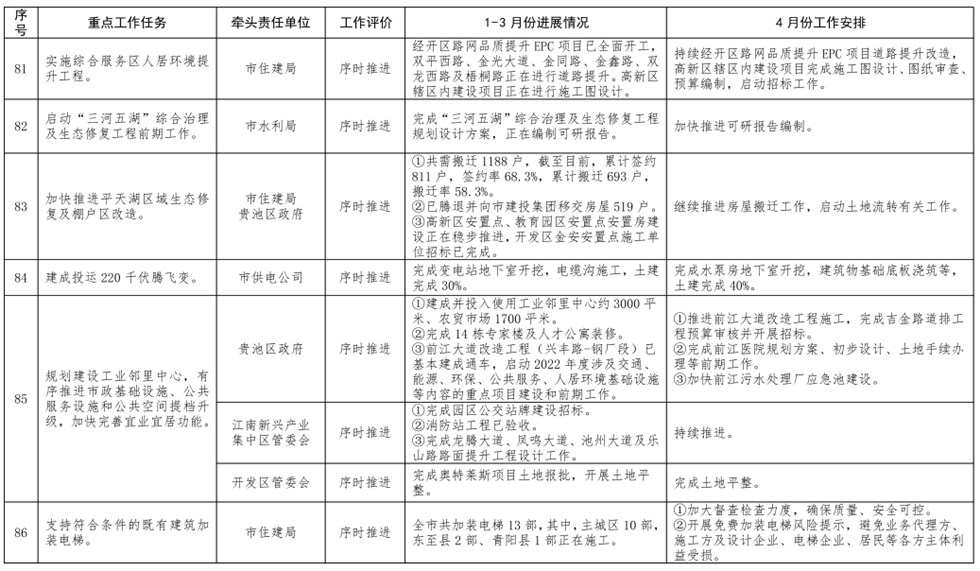

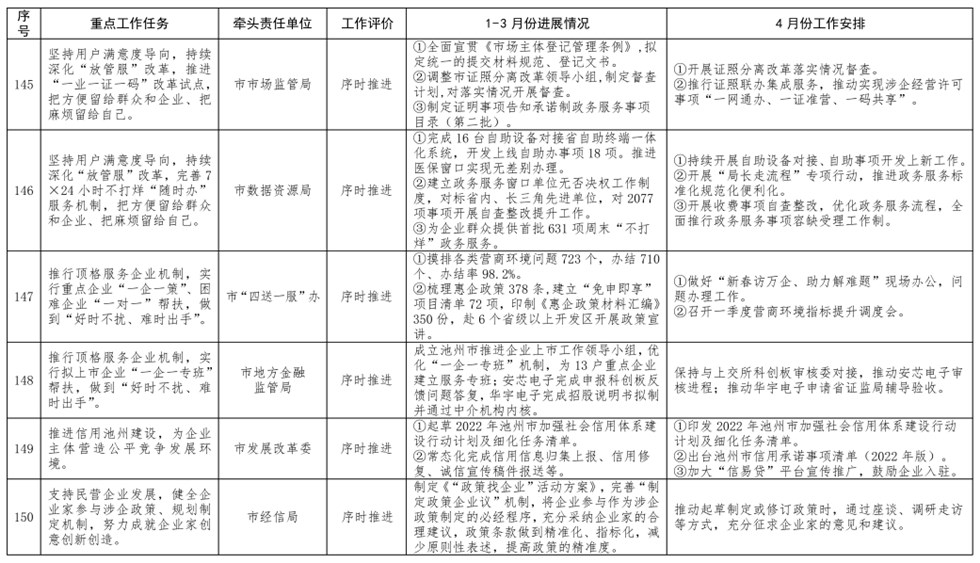

未达时序进度的2项:九华山风景区管委会牵头的第33项“升级改造九华山交通转换中心”,项目规划设计方案通过市规委会审查,并上报至省林业局,因疫情,省林业局评审会延迟;开发区管委会牵头的第56项“加快G60科创走廊池州(上海)科创中心建设”,因上海疫情原因,无法现场推进。市政府重点工作责任清单是2022年市《政府工作报告》工作任务的细化、具体化,是必须完成的法定任务。各地各单位要认真贯彻落实市委、市政府各项决策部署,坚持目标导向,抢抓政策机遇,压紧压实责任,克服疫情影响,以月保季,以季保年,以更大决心、更大力度、更实举措,全力推进任务落实,确保圆满完成各项目标任务,以优异成绩迎接党的二十大胜利召开。
